Анадырь






-7
ощущается как -14
82.55
93.18
12+
Знак почета
Общественно–политическая газета Чукотского АО

Есть на что опереться

22.02.2024

ФОТО: ИЗ АРХИВА РУСГИДРО

Подготовил Сергей НИКИТИН
gazeta@ks.chukotka.ru

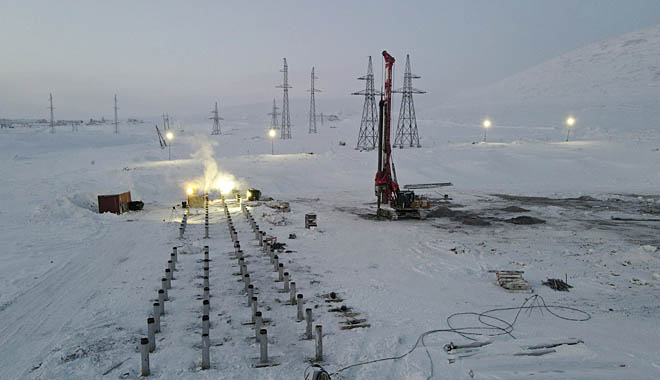

На второй линии электропередачи 110 кВ Певек – Билибино смонтировано уже 2 тысячи опор, или 80 % от их общего числа. Завершить строительство ЛЭП протяжённостью 496 км РусГидро планирует до 2025 года.

Как уточнили в компании, всего на линии будет 2496 опор. Сейчас в работах на объекте, которые не прекращаются и в зимний период, задействованы более 500 человек и 220 единиц техники.

«Интенсивные строительно-монтажные работы ведутся по всей трассе новой ЛЭП. На сегодняшний день подготовлено 88 % фундаментов опор, смонтировано 170 км провода. В рамках навигации 2023 года по Северному морскому пути завершена доставка оставшихся грузов для проекта в порт Певек. Также будет реконструирована подстанция 110 кВ Южный и построен переключательный пункт 110 кВ Бета. В настоящее время на этих объектах ведётся устройство фундаментов под оборудование», – говорится в сообщении компании.

Напомним, что не далее как в сентябре прошлого года РусГидро завершило первый этап проекта строительства двух одноцепных ВЛ 110 кВ Певек – Билибино. По его итогам в эксплуатацию ввели высоковольтную линию напряжением 110 кВ протяжённостью 490 км. Также был построен новый распределительный пункт 110 кВ в Билибино и реконструирована подстанция 110 кВ Комсомольский.

Кстати

Необходимость строительства новой ЛЭП связана с крайним износом существующей линии электропередачи на деревянных опорах, которая эксплуатировалась с 60-х годов прошлого века. Две новые ЛЭП (основная и резервная) позволят обеспечить стабильную работу Чаун-Билибинского энергоузла, который снабжает энергией не только потребителей Певека и Билибино, но и крупные горнодобывающие проекты Кекура, Каральвеем, Майское и Баимское.
