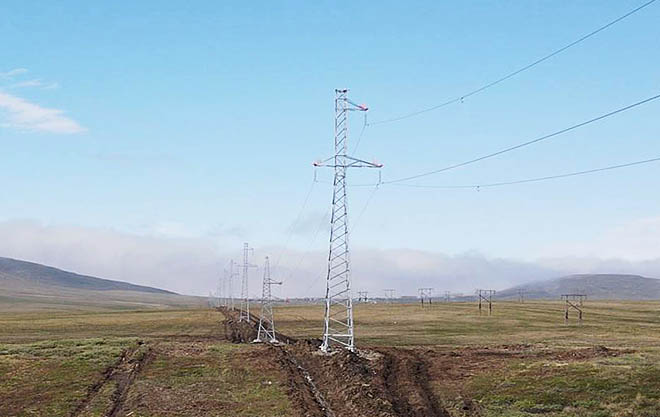

На второй линии электропередачи 110 кВ Певек – Билибино протяжённостью 496 км, которую по поручению Правительства РФ возводит РусГидро со сроком сдачи в 2025 году, установлено 100 % опор.
Как говорится в сообщении компании, также смонтировано 450 км провода и 430 км грозотроса с оптическим кабелем, завершается реконструкция подстанции «Южный» и возведение переключательного пункта «Бета». Чтобы досрочно завершить строительство, интенсивные работы ведутся на всех объектах, задействованы более 500 человек и 280 единиц техники. Напомним, что в сентябре прошлого года РусГидро ввело в эксплуатацию первую такую линию протяжённостью 490 км, необходимую для повышения надёжности энергоснабжения от ПАТЭС в Певеке потребителей Билибино и горнодобывающих предприятий, крупнейшее из которых – Баимский ГОК. Кроме того, новая ЛЭП заместит построенную в 1960-х годах линию на деревянных опорах, достигшую предельной степени износа.
