Григорий СУГРОБОВ,Кирилл ИВАНОВ gazeta@ks.chukotka.ru Срок начала функционирования первой в мире плавучей атомной теплоэлектростанции остаётся неизменным – декабрь 2019 года. Об этом сообщил директор филиала АО «Концерн Росэнергоатом» «Дирекция по сооружению и эксплуатации ПАТЭС» Виталий Трутнев, который побывал в конце февраля с рабочим визитом в Певеке и встретился с корреспондентом «КС».

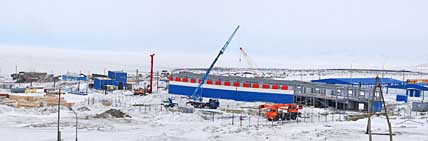

По словам Виталия Трутнева, на стройплощадке береговых и гидротехнических сооружений ПАТЭС в настоящее время завершаются работы по погружению свай на гидротехнических сооружениях, техника задействована на конечном участке оголовка мол-причала. Следующий этап – обустройство верха и внутренней части мола. Именно здесь будут проходить трубопроводы и линии связи, с помощью которых энергия от плавучего энергоблока «Академик Ломоносов» (ПЭБ) пойдёт на подстанцию «Береговая». – Этот этап работ должен быть завершён уже в июне. Сама подстанция (всё оборудование, необходимое для её пуска, завезено в минувшую навигацию), так же как и остальная береговая инфраструктура, будет сдана в эксплуатацию чуть позже, но тоже летом, – отметил Виталий Трутнев. К настоящему времени для ПАТЭС набрано уже примерно три четверти от необходимых трудовых кадров. Часть из них сейчас проходит обучение в Мурманске, где сейчас идут комплексные испытания «Академика Ломоносова». При этом некоторые сотрудники станции будут находиться в Певеке постоянно, в то время как другим предстоит трудиться вахтовым методом. – Для первых в городе приобретено порядка 60 квартир. Сейчас они ремонтируются. Для сменных рабочих уже готово одно общежитие на сто мест (сейчас в нём проживают строители. – Прим. ред.). Но оценив возможности Певека по предоставлению жилья, мы решили построить ещё одно – на 150 мест. В общем, сейчас всё делается для того, чтобы персонал ПАТЭС не отвлекался на бытовые проблемы, – продолжил руководитель Дирекции. Непосредственно энергоблок «Академик Ломоносов» сейчас находится в Мурманске, где проходят комплексные испытания по освоению мощностей реакторных установок и подтверждению проектных характеристик. – На конец февраля вышли на мощность 20 процентов. Проверяется всё оборудование: реакторы, турбины, генераторы и так далее, – сообщил Виталий Трутнев. – Эта работа завершится в конце марта – начале апреля. В мае ПЭБ станет в док для ревизии донно-забортной арматуры. Возможно, будут выполняться работы по восстановлению лакокрасочного покрытия днища, в случае если оно где-то повредилось за время перехода из Санкт-Петербурга в Мурманск. Запланирована и окраска ПЭБ в цвета Росатома, которые соответствуют российскому триколору. Как примерно это будет выглядеть, можно понять по тем административным зданиям, которые уже возведены в Певеке. Напомню, что сейчас энергоблок в защитной краске красного цвета. До сентября «Академик Ломоносов» останется в Мурманске. По данным специалистов, именно этот месяц наиболее благоприятен для транспортировки ПЭБ по Северному морскому пути. Уже заключён договор с перевозчиком, осталось получить разрешение на выход из порта Мурманск и, соответственно, приход в порт Певек. На транспортировку отводится две недели. Крепиться у мола-причала ПЭБ будет с помощью специальных амортизаторов, изготовленных на Балтийском заводе. После швартовки «Академика Ломоносова» планируется подключить к инфраструктуре береговой площадки. По готовности подстанции «Береговая» начнётся проверка режимов работы. Этот этап продлится до декабря. В последний месяц года ПАТЭС, согласно плану-графику, должна начать функционировать, то есть выдавать электро- и теплоэнергию.
